Montaż wag preselekcyjnych. Ramowy harmonogram prac
Robert Duchowski

Jeszcze w tym roku w Szczecinie zamontowane zostaną wagi preselekcyjne, czyli urządzenia pozwalające wykryć auta, których dopuszczalna masa całkowita jest przekroczona.
W związku z prowadzonymi pracami mogą występować czasowe utrudnienia w ruchu w miejscach, gdzie takie urządzenia się znajdą. Pierwsze roboty planowane są w nocy z 22/23 października.
W załączeniu przedstawiamy harmonogram prac z datami oraz rodzajem utrudnień. Roboty prowadzone będą w godzinach wieczornych i nocnych, przy sprzyjających warunkach atmosferycznych więc terminarz może ulec zmianie.
Firma Duors Sp. z o. o. Generalny Wykonawca robót informuje, że zgodnie z podanymi w załączonym Harmonogramie datami planuje przystąpić do wykonywania robót budowlanych na lokalizacjach:
|
HARMONOGRAM REALIZACJI KOLEJNYCH ETAPÓW |
||||
|
Lp. |
Lokalizacja |
Rodzaj prac / nazwa etapu |
Termin Rozpoczęcia/zakończenia |
Typ Zajęcia Pasa |
|
1. |
ul. Zegadłowicza w pobliżu skrzyżowania z ul. Tuwima jadąc w kierunku Polic |
Montaż bramownicy |
Prace będą odbywały się w nocy z 22 na 23.10.16r. |
Zajęcia chwilowe tylko do kilkunastu minut na czas montażu poprzeczki bramownicy reszta prac w poboczu |
|
2. |
ul. Cukrowej kilkadziesiąt metrów przed skrzyżowaniem z ul. Do Rajkowa |
Montaż bramownicy |
Prace będą odbywały się w nocy z 22 na 23.10.16r. |
Zajęcia chwilowe tylko do kilkunastu minut na czas montażu poprzeczki bramownicy reszta prac w poboczu |
|
3. |
ul. Gdańskiej w rejonie węzła tramwajowo –autobusowego „Basen Górniczy” kierunek Centrum |
Montaż bramownicy |
Prace będą odbywały się w nocy z 22 na 23.10.16r. |
Zajęcia chwilowe tylko do kilkunastu minut na czas montażu poprzeczki bramownicy reszta prac w poboczu |
|
4. |
ul. Gdańskiej w rejonie węzła tramwajowo –autobusowego „Basen Górniczy” kierunek Prawobrzeże |
Montaż bramownicy |
Prace będą odbywały się w nocy z 22 na 23.10.16r. |
Zajęcia chwilowe tylko do kilkunastu minut na czas montażu poprzeczki bramownicy reszta prac w poboczu |
|
5. |
ul. F.Krygiera kilkaset metrów od zjazdu na plaże miejską Dziewoklicz jadąc w kierunku Podjuch |
Montaż słupa z wysięgnikiem |
Prace będą odbywały się w nocy z 22 na 23.10.16r. |
Zajęcia chwilowe tylko do kilkunastu minut na czas montażu wysięgnika reszta prac w poboczu |
|
1. |
ul. Zegadłowicza w pobliżu skrzyżowania z ul. Tuwima jadąc w kierunku Polic |
Montaż sensorów i pętli indukcyjnych |
Prace będą odbywały się wieczorem i w nocy 24 na 25.10.16r. |
Zajęcia kilkugodzinne jeden kierunek na zmianę będzie zawsze przejezdny prace od ok . 20 do 6 rano |
|
2. |
ul. Cukrowej kilkadziesiąt metrów przed skrzyżowaniem z ul. Do Rajkowa |
Montaż sensorów i pętli indukcyjnych |
Prace będą odbywały się wieczorem i w nocy 25 na 26.10.16r. |
Zajęcia kilkugodzinne jeden kierunek na zmianę będzie zawsze przejezdny prace od ok . 20 do 6 rano |
|
3. |
ul. Gdańskiej w rejonie węzła tramwajowo –autobusowego „Basen Górniczy” kierunek Centrum |
Montaż sensorów i pętli indukcyjnych |
Prace będą odbywały się wieczorem i w nocy 26 na 27.10.16r. |
Zajęcia kilkugodzinne jeden lub dwa pasy jednocześnie , jeden będzie zawsze przejezdny prace od ok . 20 do 6 rano |
|
4. |
ul. Gdańskiej w rejonie węzła tramwajowo –autobusowego „Basen Górniczy” kierunek Prawobrzeże |
Montaż sensorów i pętli indukcyjnych |
Prace będą odbywały się wieczorem i w nocy 27 na 28.10.16r. |
Zajęcia kilkugodzinne jeden lub dwa pasy jednocześnie , jeden będzie zawsze przejezdny prace od ok . 20 do 6 rano |
|
5. |
ul. F.Krygiera kilkaset metrów od zjazdu na plaże miejską Dziewoklicz jadąc w kierunku Podjuch |
Montaż sensorów i pętli indukcyjnych |
Prace będą odbywały się wieczorem i w nocy 28 na 29.10.16r. |
Zajęcia kilkugodzinne jeden kierunek na zmianę będzie zawsze przejezdny prace od ok . 20 do 6 rano |
|
1. |
ul. Gdańskiej w rejonie węzła tramwajowo –autobusowego „Basen Górniczy” kierunek Centrum |
Malowanie oznakowania poziomego |
Prace będą odbywały się wieczorem i w nocy 24/25/26.10.2016r. |
Zajęcia kilkugodzinne jeden lub dwa pasy jednocześnie , jeden będzie zawsze przejezdny prace od ok . 20 do 6 rano |
|
2. |
ul. Gdańskiej w rejonie węzła tramwajowo –autobusowego „Basen Górniczy” kierunek Prawobrzeże |
Malowanie oznakowania poziomego |
Prace będą odbywały się wieczorem i w nocy 24/25/26.10.2016r. |
Zajęcia kilkugodzinne jeden lub dwa pasy jednocześnie , jeden będziezawsze przejezdny prace od ok . 20 do 6 rano |
Planowane prace to umiejscowienie na wybranych przez inwestora odcinkach czujników instalowanych w nawierzchni, pętli indukcyjnych oraz konstrukcji wsporczej wraz z kamerami.
Głównym celem instalacji wag preselekcyjnych jest ograniczenie ruchu pojazdów przeciążonych na wybranych drogach w Szczecinie. Przypominamy, że system WIM-P (Weight in Motion Preselection) to komputerowy system do automatycznego wykrywania i identyfikacji pojazdów ponadgabarytowych bez ich zatrzymywania.
Specjalne czujniki będą rejestrować przejazd pojazdów, mierzyć nacisk koła na nawierzchnię drogi i za pośrednictwem sterowników przekształcą je na ciężar nacisku na koła, osi i łączny ciężar pojazdu. Pętle indukcyjne będą służyć do pomiarów prędkości i łącznej długości pojazdów. Kamery i systemy identyfikacji pozwolą natomiast na pozyskanie wiedzy o marce, numerze rejestracyjnym, modelu, dacie i godzinie przejazdu.
System charakteryzuje się dużymi zakresami pomiarowymi: nacisk na oś: 500 – 20.000 kg, brak wrażliwości wyników ważenia w zakresie prędkości przejazdu od 15 – 170 km/h, zakres temp. pracy -40C do 80C.

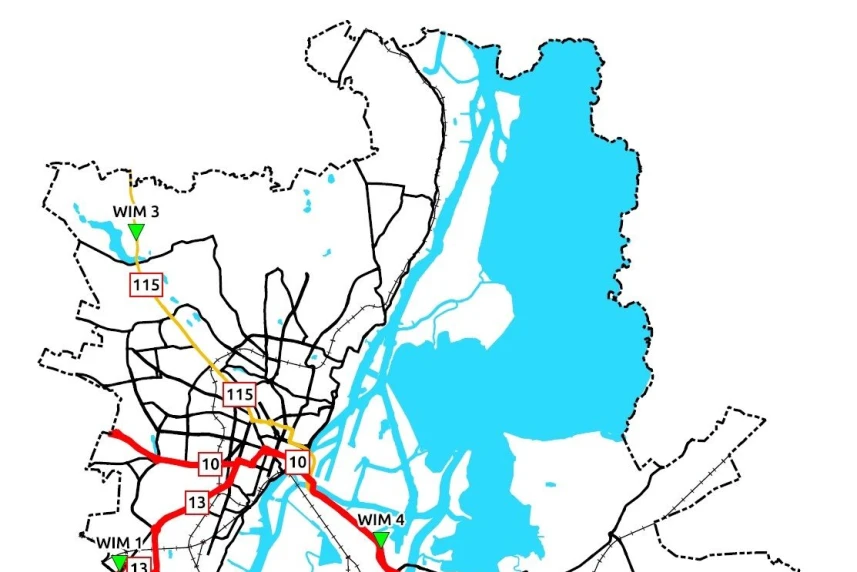

Do instalacji systemu WIM-P wybrano poniższe lokalizacje:
1. ul. Cukrowa (przy granicach miasta Szczecin)
2. ul. Krygiera (rejon drogi przy rzece Odrze Wschodniej)
3. ul. Zegadłowicza (przy granicach miasta Szczecin)
4. ul. Gdańska (rejon Basenu Górniczego)
5. ul. Batalionów Chłopskich (lokalizacja opcjonalna)
Umowa podpisana została z konsorcjum firm DUORS Sp. z o.o.i SAFE Co. Ltd Sp. z o.o. na wykonanie na zasadzie zaprojektuj i zbuduj zadania pn. Budowa miejsc do ważenia pojazdów (wagi preselekcyjne) w wybranych lokalizacjach w granicach administracyjnych miasta Szczecin – wjazd/wyjazd/do/z miasta. Koszt realizacji umowy to kwota 2 801 00,50 zł.
